いよいよ工事が始まります。ガレージ建設予定地(笑)はこんな感じ。

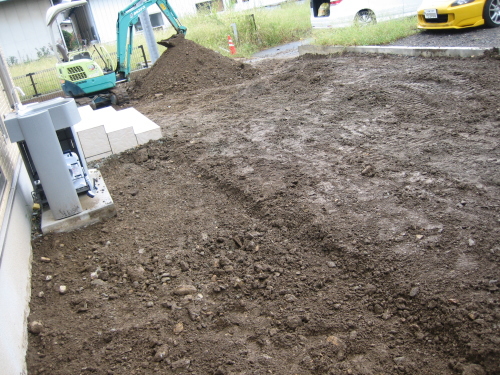

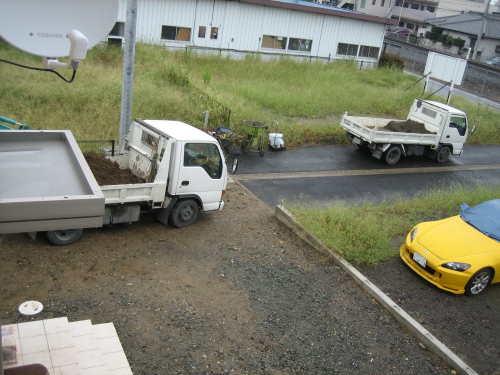

まずは余計な土砂をユンボで取り除きます。

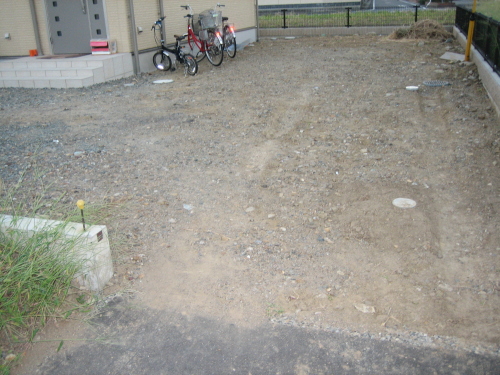

庭側も含めて大方削り取りました。

1階テラスと2階ベランダ屋根、サインポストは付きましたが、ガレージはまだ手付かずです。。

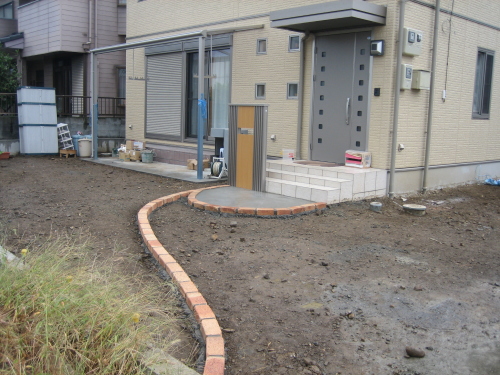

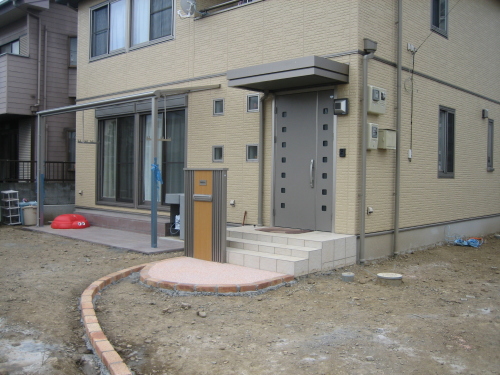

1階テラス下のタイル、玄関アプローチのレンガが敷かれました。

テラス下タイルと玄関前は工事が進みましたが、ガレージはまだです。何だかイナバの車庫が欠品だとか・・・

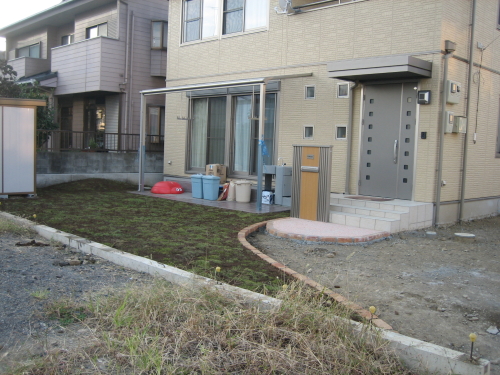

ガレージがまだなので、先に庭に芝生が入りました。

工事開始から3週間と3日、ようやくガレージの部材が届きました。

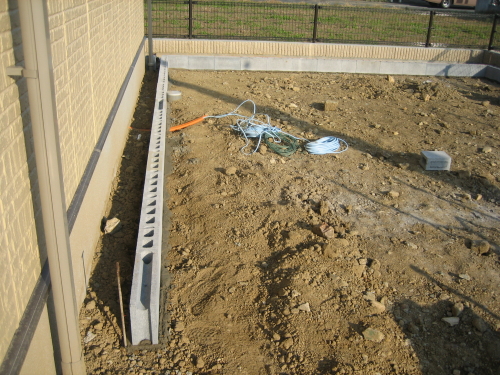

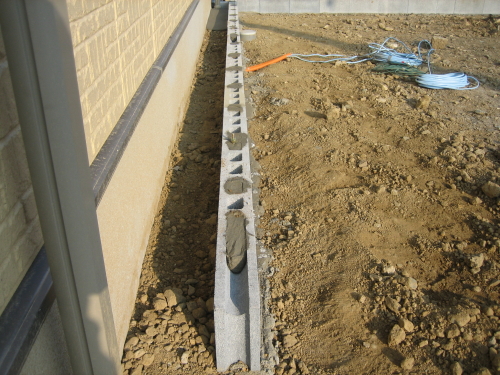

ブロック基礎です。ガレージ用の電気配線が見えます。母屋施工時にガレージ用に出してもらいました。

アンカーボルトと補強?のコンクリートが流し込まれてます。

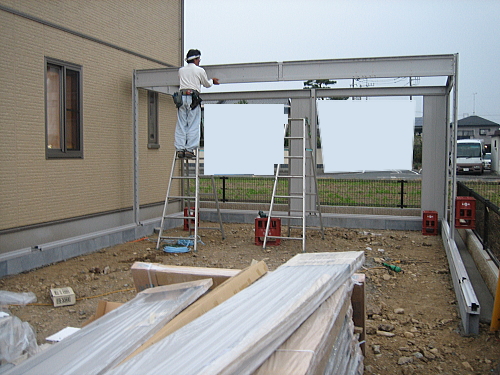

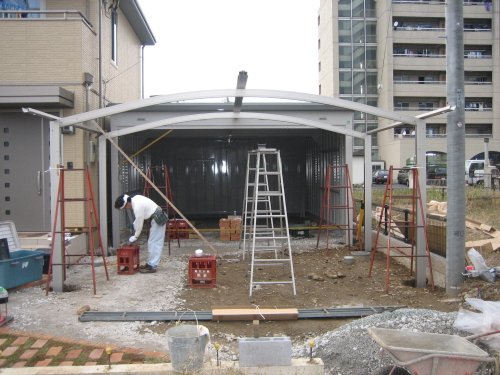

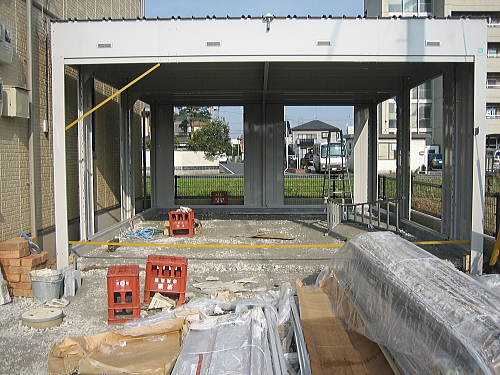

骨組みが立ち上がっていきます。何と職人さん一人で全部組み上げるとか。大丈夫かな^^;

大分組みあがってきました。ガレージの下には土間コン用の砕き石が入ってます。

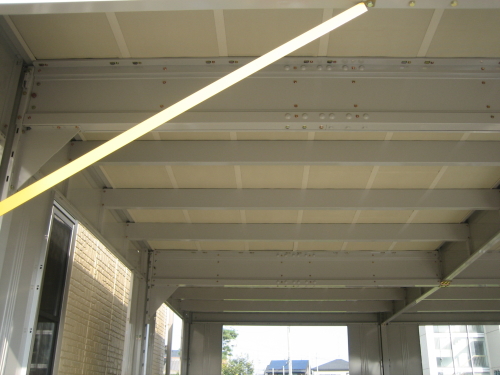

屋根が付きました。

標準で結露防止材が付いています。

壁も出来てきました。いよいよガレージらしくなって来ましたね~。

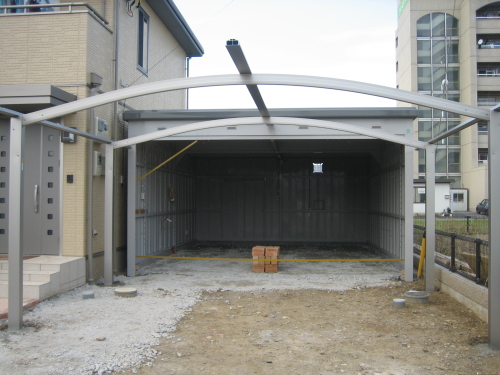

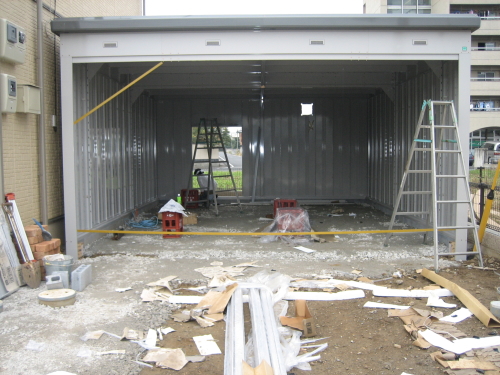

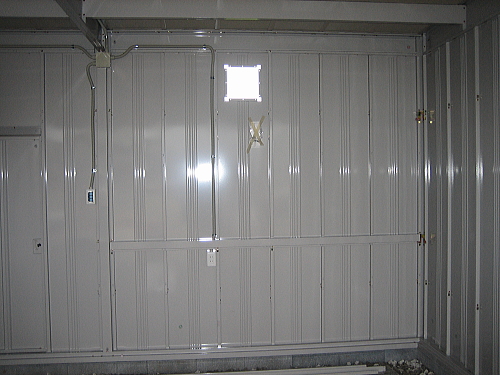

あとは引き戸部分だけですね。上の四角い穴は換気扇用です。

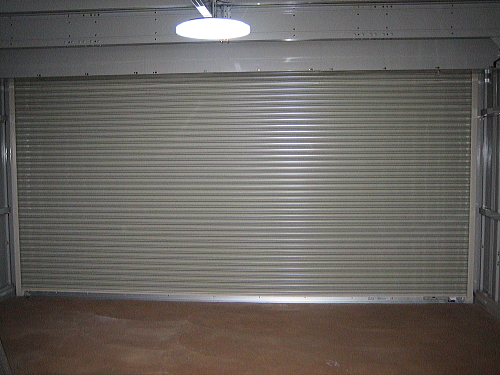

引き戸も入って後はシャッターだけですね。電動のシャッター工事はイナバから直接来るそうです。

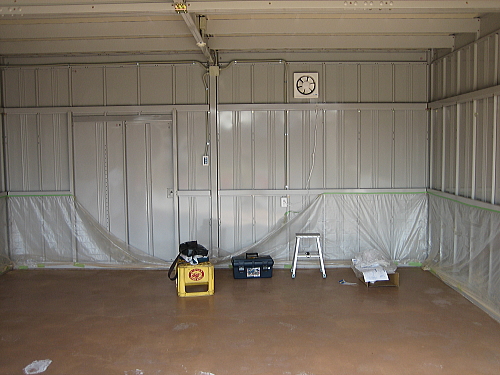

電気工事も終わりました。コンセント3箇所、スイッチ2箇所、照明用シーリングを4箇所です。

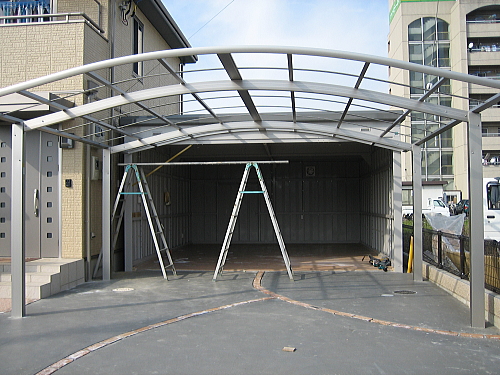

続いてカーポート工事です。柱が4本立ちました。

骨組みが出来上がってきてます。

後は土間コン待ちです。

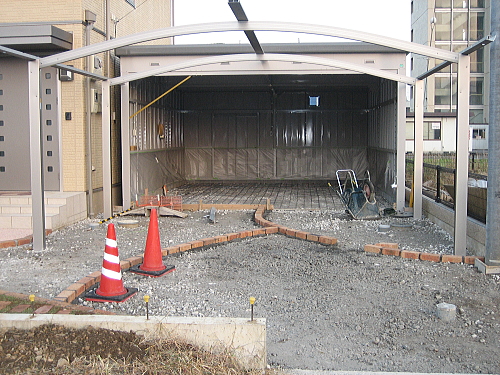

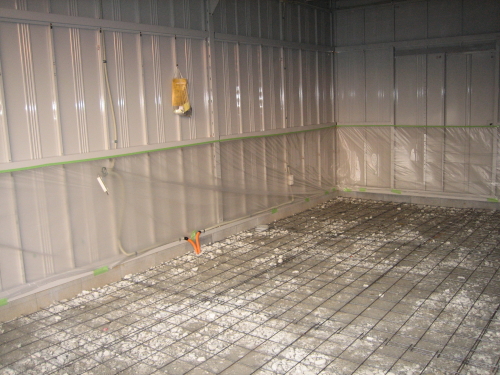

レンガが敷かれてガレージ内にメッシュの配筋が入りました。

ガレージ内が養生されています。

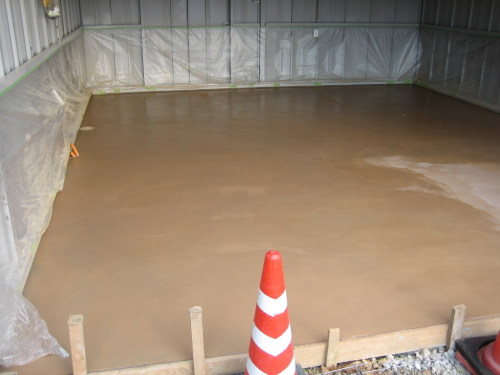

ガレージ内に土間コンが打たれました。

カラクリート仕上げです。無難にグレーしておけば良かったかなあ・・

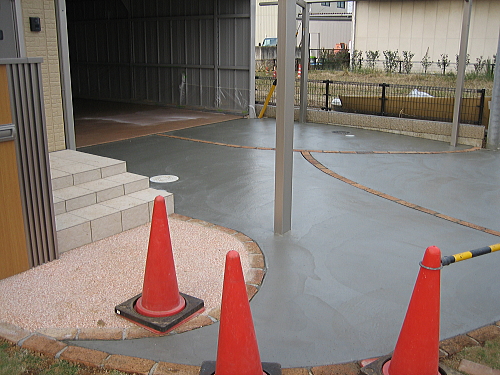

ガレージ前にも土間コンが打たれました。

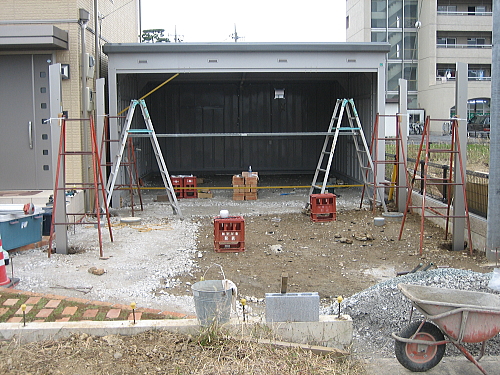

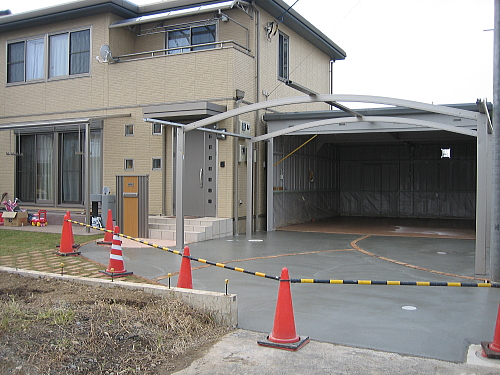

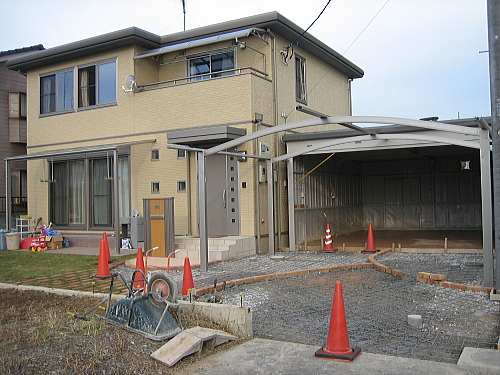

ようやく雰囲気が出てきましたね。ガレージ前のコンクリートは1週間も経てば車を乗り入れてもOKだそうです。ガレージ内のカラクリート部分は一応2週間見てくれとの事でした。

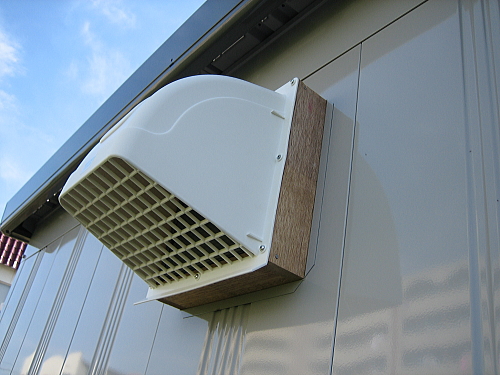

一週間も経てば人は入ってもOKなので、換気扇を付けました。これは簡単なので自分でDIYです。

裏側はこんな感じ。

養生も終わり、カーポートの残りの工事です。

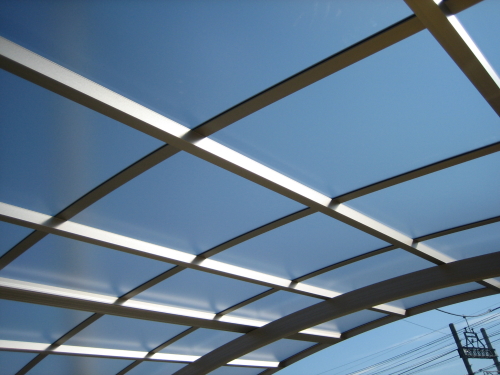

ポリカーボネートの屋根も貼り終えました。クリアは明るくていいですね。

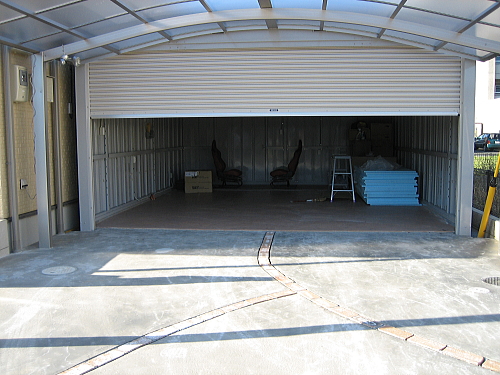

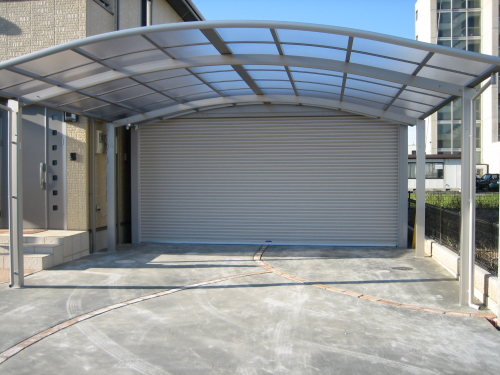

カーポートも完成です!ガレージ内はまだ2週間経っていないので取りあえずガレージ前に初めて車を停めました。ようやくですね~。。。感動の一瞬です。後はシャッター工事を残すのみです。

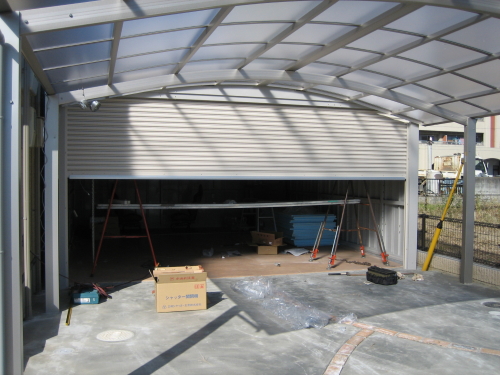

シャッター工事中です。いよいよ完成間近です!

ついに夢のガレージが完成です!!いや~長かったあ。何だかんだと1ヶ月と19日掛かりました。。。予定外の事もあり仕方ないのですが、待ちきれなかったですね~。。。

電動シャッターは感動しますね。憧れだったので感無量です。。

ガレージ内です。いいですね~。。

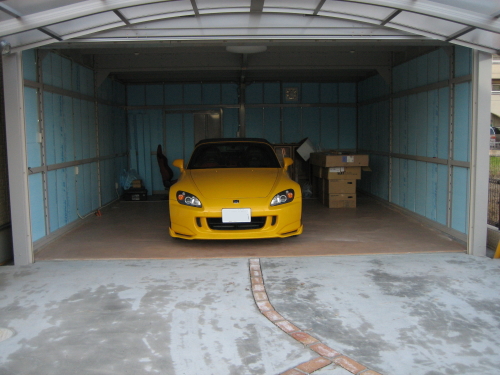

2週間の養生期間も終わり、初めてガレージ内に車を入れました。大げさですが夢が叶った瞬間です(笑)

最後におまけですが、クリスマスイルミネーションを飾ってみました。少々大変ですが、子供が喜んでいたので良かったです。
